Выполнение испытаний грунтов сваями на объекте: «Строительство склада по адресу: г. Пенза»
ООО "Центр Арктических Изысканий" завершил работы по проведению испытанию грунтов сваями для складского комплекса г.Пенза
1. Сроки проведения работ
Начало работы: ноябрь 2024 г.
Окончание работы: декабрь 2024 г. (может быть уточнено по факту погружения испытуемых свай).
I этап – составление программы проведения статических испытаний свай;
II этап – проведение статических испытаний свай (расположение свай см. в Приложении Б).
III этап – подготовка отчета по результатам проведенных испытаний.
2. Цель работы
Целью работы является подтверждение несущей способности свайного основания зданий и сооружений статической вдавливающей нагрузкой на объекте: «Строительство склада по адресу: г. Пенза, ул. Тамалинская, 6а» проектными нагрузками в соответствии с ГОСТ 5686-2020 «Грунты. Методы полевых испытаний сваями».
3. Нормативные и технические документы
1. ГОСТ 5686-2020 «Грунты. Методы полевых испытаний сваями»;
2. СП 24.13330.2021 «СНиП 2.02.03-85 Свайные фундаменты»;
3. СП 50-102-2003 «Проектирование фундаментов». и устройство свайных
4. Конструктивные решения испытуемых свай Согласно материалам, переданным Заказчиком, в качестве фундаментов зданий и сооружений приняты сваи по серии 1.011.1 – «Сваи забивные железобетонные», бетон В25, W6, F150 сечением 300х300 и длиной 6 м.

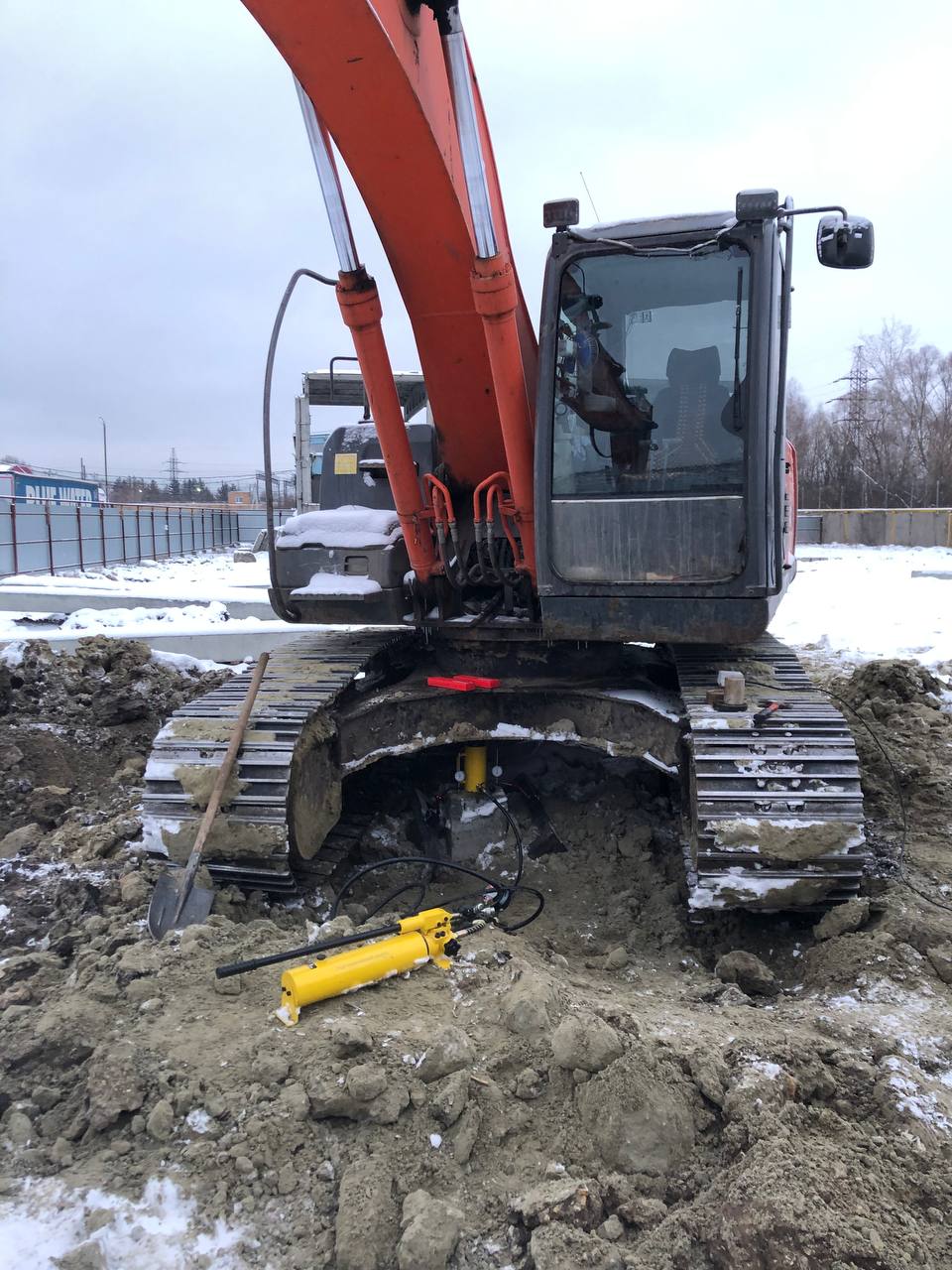

Работы по испытанию грунтов статической нагрузкой
Статические испытания свай следует производить с соблюдением требований ГОСТ 5686-2020 «Грунты. Методы полевых испытаний сваями», с учетом дополнительных указаний данного раздела. В процессе испытания ведут журнал.
Испытания грунтов статической нагрузкой на забивную сваю следует начинать после её «отдыха», принятого равным 6 суткам. После анализа фактических условий погружения свай по согласованию с Заказчиком и проектной организацией время отдыха свай может быть изменено.
Нагружение испытуемой сваи проводят равномерно, без ударов, ступенями нагрузки, принимаемыми 1/5 от заданной наибольшей нагрузки для первых трех ступеней и 1/10 от заданной наибольшей нагрузки для последующих ступеней.
После плавного достижения очередной ступени нагружения заданная нагрузка должна поддерживаться с точностью не менее ±5%.
На каждой ступени нагружения сваи снимают отсчеты по всем приборам для измерения деформаций в такой последовательности: нулевой отсчет - перед нагружением сваи, первый отсчет - сразу после приложения нагрузки, затем последовательно три отсчета с интервалом 30 мин и далее через каждый час до условной стабилизации деформации (затухания перемещения).
Критерии стабилизации:
За критерий условной стабилизации деформации принимают осадку сваи на данной ступени нагружения не превышающую 0,1 мм за последние 60 мин наблюдений; или выход сваи, не превышающий 0,1 мм за последние 2 часа наблюдений.
Расхождения в показаниях индикаторов не должны превышать следующих значений:
50 % — при осадках менее 1 мм;
30 % — при осадках от 1 до 5 мм;
20 % — при осадках более 5 мм.
Разгрузка сваи после окончания испытания проводят ступенями, равными удвоенным значениям ступени нагрузки. Продолжительность ступени разгрузки принимают не менее 15 мин.
После полной разгрузки (до нуля) наблюдения за упругим перемещением сваи следует проводить в течение 60 мин со снятием отсчетов через каждые 15 мин.
В случае непредвиденного перерыва в испытании проводят полную разгрузку сваи ступенями, равными удвоенным значениям ступени нагружения. После полной разгрузки обязательно проводят измерения упругих перемещений через каждые 15 минут и заканчивают при приращении перемещения равном 0,01 мм. После перерыва испытание должно быть продолжено, начиная с нагрузки, при которой произошел, перерыв в испытаниях.
Осадка свай при проведении контрольных испытаний статическими вдавливающими нагрузками не должна превышать 40 мм. Выход свай при проведении контрольных испытаний выдергивающими нагрузками не должен превышать 10 мм.
Во время испытаний необходимо контролировать надежность и безопасность силового оборудования, правильность работы измерительных приборов.
