Основная информация
Заказчик:
ПИК

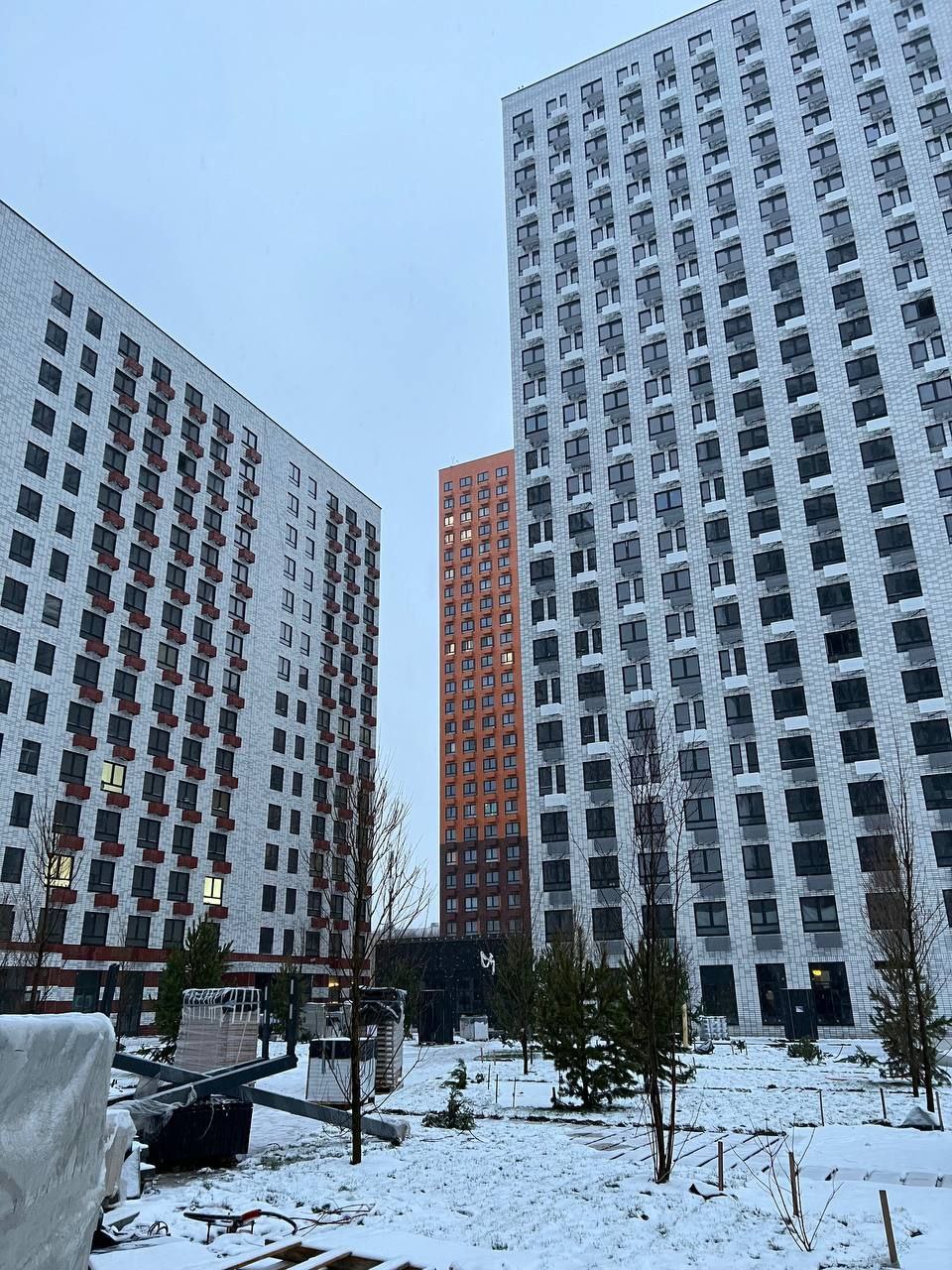

Мониторинг строящегося объекта: Общественно-жилая застройка с объектами социальной инфраструктуры жилой комплекс с подземной стоянкой автомобилей по адресу: г. Москва, СВАО, Сигнальный пр-д.
ПИК
геотехнический мониторинг
камеральные работы
Время чтения статьи:
3 мин.
ООО "Центр Арктических Изысканий" проводит работы на различных этапах строительства на объектах застройщика ПИК ЖК "Кольская 8", ЖК "Сигнальный проезд 16".
Виды проводимых работ:
-Оценка зоны влияний в период строительства.
-Оценка технического состояния ЗиС окружающей застройки.
-Геодезический мониторинг осадок и крена зданий в период строительства.
-обустройство сети под геодезические наблюдения, нивелирование 2-го класса;
-установка маяков на наблюдаемых деформациях конструкций (по трещинам);
-разработка программы работ, подготовка отчета, согласование.
-выполнение работ по геотехническому мониторингу за состоянием зданий на период строительства объекта.
Виды проводимых работ:
-Оценка зоны влияний в период строительства.
-Оценка технического состояния ЗиС окружающей застройки.
-Геодезический мониторинг осадок и крена зданий в период строительства.
-обустройство сети под геодезические наблюдения, нивелирование 2-го класса;
-установка маяков на наблюдаемых деформациях конструкций (по трещинам);
-разработка программы работ, подготовка отчета, согласование.
-выполнение работ по геотехническому мониторингу за состоянием зданий на период строительства объекта.
Цель работы:
Целью геотехнического мониторинга является обеспечение безопасности строительства и эксплуатационной надежности вновь возводимых объектов и существующих сооружений.
В состав геотехнического мониторинга входит:
• Анализ проектной и исполнительной документации объекта.
• Систематическая фиксация изменений контролируемых параметров конструкций.
• Своевременное выявление отклонений контролируемых параметров конструкций строящегося объекта и его основания от заданных проектных значений.
• Анализ степени опасности выявленных отклонений контролируемых параметров и установление причин их возникновения.
В состав работ входит:
• Установка наблюдательной сети (репера и деформационные марки) и проведение «нулевого» цикла геодезических измерений.
• Проведение геодезических измерений за осадками фундаментов и относительной разностью осадок (нивелирование не ниже II класса).
• Проведение геодезических наблюдений (линейно-угловые построения с точностью не ниже II класса) за кренами.
• Обработка результатов работ, их анализ и составление промежуточных отчетов по результатам геодезических измерений.
Периодичность наблюдений составляет:
• Для возводимого здания: с момента устройства фундаментной плиты и после возведения каждого этажа, но не реже одного раза в месяц.
• Для забора и коммуникаций - до начала строительства и не менее одного года после его завершения, не реже 1 раза в месяц.
Сеть опорных реперов будет закладываться вне зоны возможных деформаций грунтового массива. Работы будут проводиться с применением поверенных и аттестованных с требованиями действующих на территории РФ нормативных документов средств измерений.
В процессе ведения строительных работ возможна утрата деформационных марок (отсутствие доступа, утеря марок и т.п.) в этом случае производится восстановление или перенос деформационных марок.
Сроки выполнения работ:
• Для возводимого здания: с начала строительства и не менее одного года после его завершения.
• Для забора и коммуникаций: до начала строительства и не менее одного года после его завершения.
• Сроки выполнения необходимо продлить при отсутствии стабилизации контролируемых параметров.
• Сроки выполнения корректируются и согласуются с Заказчиком при отсутствии стабилизации контролируемых параметров.
По завершении работ Заказчику передается полный итоговый технический отчет, включающий окончательные результаты фиксации изменений контролируемых параметров, подтверждающие их стабилизацию, анализ результатов измерений и их сопоставление с прогнозируемыми и предельными величинами, последствия влияния на окружающую застройку, при необходимости - рекомендации по необходимым ремонтно-восстановительным мероприятиям.
Целью геотехнического мониторинга является обеспечение безопасности строительства и эксплуатационной надежности вновь возводимых объектов и существующих сооружений.
В состав геотехнического мониторинга входит:
• Анализ проектной и исполнительной документации объекта.
• Систематическая фиксация изменений контролируемых параметров конструкций.
• Своевременное выявление отклонений контролируемых параметров конструкций строящегося объекта и его основания от заданных проектных значений.
• Анализ степени опасности выявленных отклонений контролируемых параметров и установление причин их возникновения.
В состав работ входит:
• Установка наблюдательной сети (репера и деформационные марки) и проведение «нулевого» цикла геодезических измерений.
• Проведение геодезических измерений за осадками фундаментов и относительной разностью осадок (нивелирование не ниже II класса).
• Проведение геодезических наблюдений (линейно-угловые построения с точностью не ниже II класса) за кренами.
• Обработка результатов работ, их анализ и составление промежуточных отчетов по результатам геодезических измерений.
Периодичность наблюдений составляет:
• Для возводимого здания: с момента устройства фундаментной плиты и после возведения каждого этажа, но не реже одного раза в месяц.
• Для забора и коммуникаций - до начала строительства и не менее одного года после его завершения, не реже 1 раза в месяц.
Сеть опорных реперов будет закладываться вне зоны возможных деформаций грунтового массива. Работы будут проводиться с применением поверенных и аттестованных с требованиями действующих на территории РФ нормативных документов средств измерений.
В процессе ведения строительных работ возможна утрата деформационных марок (отсутствие доступа, утеря марок и т.п.) в этом случае производится восстановление или перенос деформационных марок.
Сроки выполнения работ:
• Для возводимого здания: с начала строительства и не менее одного года после его завершения.
• Для забора и коммуникаций: до начала строительства и не менее одного года после его завершения.
• Сроки выполнения необходимо продлить при отсутствии стабилизации контролируемых параметров.
• Сроки выполнения корректируются и согласуются с Заказчиком при отсутствии стабилизации контролируемых параметров.
По завершении работ Заказчику передается полный итоговый технический отчет, включающий окончательные результаты фиксации изменений контролируемых параметров, подтверждающие их стабилизацию, анализ результатов измерений и их сопоставление с прогнозируемыми и предельными величинами, последствия влияния на окружающую застройку, при необходимости - рекомендации по необходимым ремонтно-восстановительным мероприятиям.
